数据中心供配电系统的 “隐性风险” 往往在负载峰值时集中爆发:某电商机房在流量峰值时,因配电柜母排接触不良导致局部过热跳闸,中断服务 2 小时;某金融数据中心市电切换瞬间,UPS 输出电压波动达 15%,触发核心数据库宕机 —— 这些问题的根源,在于测试仅验证了设备静态参数,未模拟真实业务场景下的动态压力。真正的供配电系统测试,需以 “负载需求” 为核心,验证从能源输入到 IT 设备供电的全链路可靠能力。
一、测试核心目标:突破 “单点达标” 的认知局限
供配电系统终极目标是保障 IT 设备在全业务周期内的电力供应稳定,需聚焦三个维度的深度验证:
1、链路稳定性
单点设备合格不代表全链路可靠。联想北京马驹桥数据中心测试中,UPS 单机输出电压偏差≤1%,但接入配电链路后,因电缆压降叠加,机柜端电压偏差达 3.5%,经查是电缆截面选型不足(设计 35mm² 实际用 25mm²)。测试需验证在 100% 负载下,从低压柜到机柜 PDU 的全链路电压损失≤5%,且各节点频率偏差≤±0.5Hz。
2、切换可靠性
冗余切换失效可能引发连锁停机。华胜天成数据中心测试模拟 “市电中断” 场景,发现 UPS 与柴油发电机切换时间达 12 秒(设计值≤10 秒),导致部分服务器因断电重启。测试需覆盖 “市电 - UPS”“UPS - 柴发”“柴发 - 市电” 全模式切换,验证切换时间(在线式 UPS 应≤0ms,柴发切换≤15 秒)、切换过程中电压波动≤±10%。
3、负载适配性
供电能力需与 IT 负载特性准确匹配。某云计算中心测试发现,GPU 服务器启动时的冲击电流达额定值 3 倍,导致配电开关误动作,通过调整开关脱扣曲线(延迟 0.1 秒)解决问题。测试需验证系统对非线性负载、冲击性负载的承载能力,确保在 50%-120% 设计负载范围内,各设备无过载保护误触发。
二、关键测试维度:从能源输入到 IT 设备的全链路验证
供配电系统测试需覆盖 “能源接入 - 转换 - 分配 - 终端” 全流程,每个环节的测试逻辑都需与负载特性深度绑定:
1、能源接入系统测试
核心项:
双路市电切换(自动 / 手动)验证,切换时间≤0.5 秒,相位差≤5°;
柴油发电机带载测试(50%/80%/100% 负载下运行 1 小时,频率稳定在 50±0.5Hz);
市电与柴发的联锁保护(防止反送电,测试 3 次联锁动作均需可靠)。
实战案例:山西大同数据中心测试中,发现柴油发电机在低温(-15℃)环境下启动成功率仅 60%,通过加装预热装置,成功率提升至 100%,避免冬季应急供电失效。
2、电力转换系统测试
核心项:
UPS 并机均流度(负载 50%-100% 时,各模块电流偏差≤5%);
UPS 电池组放电测试(100% 负载下,后备时间≥设计值的 90%);
变压器负载损耗(额定负载下,损耗值≤设计值的 110%)。
实战案例:中原大数据中心测试 UPS 电池组时,发现 3 组电池容量衰减超 20%,提前更换避免市电中断时供电不足,保障核心业务持续运行。
3、配电分配系统测试
核心项:
配电柜母排温升(100% 负载下,温升≤60K,符合 GB 7251.1 标准);
回路保护协调性(上级开关与下级开关的动作时间差≥0.3 秒,避免越级跳闸);
接地系统(接地电阻≤1Ω,跨步电压≤70V,零地电压≤2V)。
实战案例:奥飞迅云酒仙桥数据中心测试发现,某机柜 PDU 接地松动导致零地电压达 5V,通过重新紧固接地端子,电压降至 1.2V,消除服务器通讯干扰隐患。
三、测试流程设计:以 “负载场景” 为核心的定制方案
供配电系统测试需拒绝 “标准化模板”,应根据负载类型(如普通服务器 / GPU 集群)、机房等级(A 级 / B 级)设计差异化方案:
阶段一:准备期(负载建模与风险预判)
绘制 “负载 - 配电” 匹配图谱:统计各机柜功率(如核心数据库柜 15kW、普通应用柜 5kW),标注冲击性负载(如空调压缩机、大型存储)位置;
制定量化判定标准:例如 “A 级机房柴发切换时间≤10 秒,B 级机房≤15 秒”;
工具适配:选用电能质量分析仪(采样率≥10kHz)、温升测试仪(精度 ±1℃)、继电保护测试仪(输出电流 0-1000A)。
阶段二:执行期(动态场景全覆盖)
基础测试:
静态负载:在 50%/80%/100% 设计负载下,连续运行 24 小时,记录各节点电压、电流、温升数据;
绝缘测试:各回路绝缘电阻≥1MΩ,直流耐压测试 1000V/1 分钟无击穿。
进阶测试:
动态负载:模拟 “早高峰负载骤升(30%→100%)”“夜间负载骤降(100%→30%)”,验证电压恢复时间≤1 秒;
故障链模拟:依次触发 “市电失电→UPS 切换→柴发启动→柴发停机→市电恢复”,记录各节点响应时间与参数变化;
谐波测试:IT 负载产生的总谐波畸变率(THD)≤5%,避免影响 UPS、变压器效率。
阶段三:整改期(从现象到根源的闭环优化)
金阳大厦公司维保项目测试中,发现配电柜开关频繁跳闸的表面原因是过载,深层则是负载分配不均(某回路负载达 80%,相邻回路仅 30%)。通过调整负载分配 + 更换大容量开关,跳闸问题得到解决,同时降低回路温升 10K。整改需遵循 “现象记录→根因分析→方案实施→复测验证” 流程,避免仅更换设备未解决本质问题。

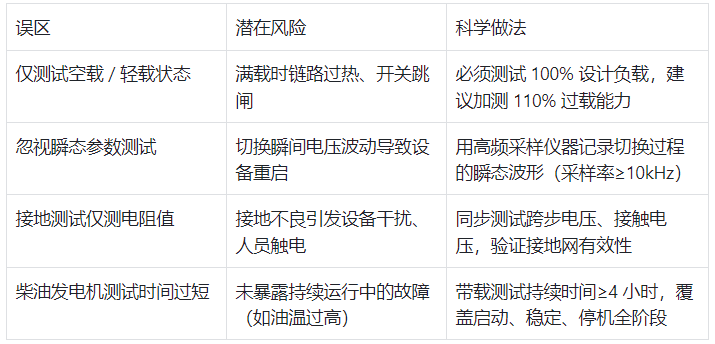

四、常见测试误区与规避策略
五、测试报告的 “实战价值” 体现
供配电测试报告应成为运维决策的核心依据,需包含:
可视化数据:全链路电压损失分布图、UPS 并机电流均衡曲线、负载分配热力图;
问题闭环表:如 “某回路温升 70K→电缆截面不足→更换 35mm² 电缆→复测温升 45K”;
运维建议:明确 UPS 电池充放电周期(每半年 1 次)、柴发保养频率(每月启动 1 次)、负载调整阈值(单回路负载≤70%)等可执行条款。
数据中心供配电系统的测试验证,本质是在 “电力供应” 与 “负载需求” 之间建立动态平衡。通过全链路、多场景的深度测试,既能避免因供电异常导致的业务中断,又能为长期电力规划提供准确依据 —— 这正是测试从 “合规要求” 转化为 “业务保障” 的核心价值。
