数据中心空调系统的 “隐形故障” 往往比设备宕机更危险:某金融机房因冷通道局部温差达 8℃,导致机柜中部服务器频繁蓝屏;某云计算中心空调与 UPS 联动延迟,市电中断后 15 分钟内机房温度飙升至 32℃—— 这些问题的根源,在于测试验证仅停留在设备静态参数检查,未触及系统在动态负载下的真实表现。真正的空调系统测试,需以 “IT 设备运行需求” 为核心,验证从冷源到机柜的全链路适配能力。
一、测试核心目标:跳出 “参数合格” 的认知陷阱
空调系统测试的目标是保障 IT 设备在全生命周期内的运行环境稳定,需聚焦三个维度的深度验证:
环境稳定性
静态参数达标不代表动态可靠。联想福州数据中心在测试中发现,单机空调回风温度设定 22℃时,机柜进风温度却呈现 5℃波动(19-24℃),经查是送风管道存在局部漏风(风速偏差达 2m/s)。测试需验证在 IT 负载从 30% 突增至 100% 时,冷通道温度波动能否控制在 ±2℃内,且同区域垂直温差(0.3m 与 1.8m 高度)≤3℃。
系统协同性
空调与周边系统的联动失效可能引发连锁风险。宁夏联通数据中心测试中,模拟 “单台冷水机组故障” 场景,发现备用机组启动延迟 8 秒,导致冷源供水温度瞬间上升 4℃,触发服务器高温预警。测试需覆盖 “空调 - 配电 - 监控” 跨系统联动,验证故障时的响应速度(如备用空调启动时间≤5 秒)、负载转移时的风压平衡(相邻机柜风压差≤10Pa)。
能效适配性
过度制冷会直接推高 PUE。某超算中心经测试发现,机房整体温度维持 21℃时,70% 机柜实际进风温度低于 18℃,通过调整送风温度至 23℃,年节电达 12 万度。测试需找到 “IT 设备耐受下限” 与 “制冷能耗” 的平衡点,验证在满足设备运行的前提下(机柜进风温度 18-27℃),空调系统的能效比(COP)能否达到设计值(通常≥3.0)。
二、关键测试维度:从冷源到机柜的全链路验证
空调系统测试需覆盖 “冷源生产 - 冷量输送 - 热量散发” 全流程,每个环节的测试逻辑都需与 IT 负载特性深度绑定:
冷源系统测试
核心项:
冷水机组 / 精密空调的制冷量衰减(运行 1 小时后,实测值与标称值偏差需≤5%);
变频冷源在部分负载下的能效(如 30% 负载时 COP 不低于额定值的 80%);
冷却塔 / 板换与冷机的联动响应(室外温湿度变化时,出水温度调节精度≤±1℃)。
实战案例:山西大同数据中心测试中,发现某品牌冷水机组在 10℃以下环境温度时,制热模式切换存在 3 分钟延迟,通过固件升级优化后,响应时间缩短至 30 秒,避免冬季过渡季冷量供应不稳定。
气流组织测试
核心项:
冷通道送风风速分布(距离地面 1.2m 处,风速偏差≤0.5m/s);
热通道回风温度梯度(机柜出风口与空调回风口温差需≤5℃,避免热量堆积);
气流短路排查(用烟雾测试法检测冷量是否直接从冷通道窜入热通道,短路率需≤10%)。
实战案例:奥飞迅云酒仙桥数据中心采用 “冷通道封闭 + 高架地板送风” 布局,测试发现机柜底部送风不足(风速 0.8m/s),通过调整地板风口开度,使机柜进风温度均匀性提升 60%。
冗余与应急测试
核心项:
N+1 冗余切换(单台空调故障时,备用机启动后 3 分钟内,区域温度回升≤2℃);
JI端场景应对(模拟 40℃室外高温 + 50% 负载,验证空调持续运行 4 小时的稳定性);
断电后重启(UPS 供电下,空调恢复运行时间≤1 分钟,且启动冲击电流不影响配电系统)。
实战案例:中原大数据中心在测试中模拟 “双路市电中断 + 柴油发电机延迟启动” 场景,验证空调在蓄电池供电下维持zui低冷量(≥设计值的 60%)的时长,确保 IT 设备有足够时间完成安全关机。
三、测试流程设计:以 “负载图谱” 为核心的定制化方案
空调系统测试需拒绝 “模板化流程”,应根据机房布局(如高架地板 / 吊顶回风)、IT 负载密度(如普通机柜 / 高密度 GPU 机柜)设计差异化方案:
阶段一:准备期(结合负载特性建模)
绘制 “负载 - 制冷” 匹配图谱:统计各区域机柜功率(如核心区 20kW / 柜、非核心区 8kW / 柜),标注高发热设备(如 GPU 服务器)位置;
制定量化判定标准:例如 “高密度区冷通道温度 20-22℃,普通区 22-24℃,允许波动 ±1℃”;
工具适配:选用多点温湿度记录仪(采样频率 1 次 / 分钟,精度 ±0.5℃)、热线风速仪(量程 0-10m/s)、红外热像仪(分辨率≥640×512)。
阶段二:执行期(动态场景全覆盖)
基础测试:
静态负载:在 50%、80%、100% 设计负载下,连续监测 24 小时,记录各区域温度、湿度、风压数据;
单机性能:测试空调滤网阻力(新滤网≤20Pa)、蒸发器结露情况(运行 4 小时无明显凝水)。
进阶测试:
动态负载:模拟 “上班时段负载骤升(30%→100%)”“夜间负载骤降(100%→30%)”,验证空调调节响应速度;
故障链模拟:依次触发 “风机故障→压缩机停机→冷源切换→备用系统启动”,记录各节点的环境参数变化;
能耗监测:同步采集空调耗电量与 IT 设备发热量,计算制冷能效比(需≥1.2,即 1kW 制冷量消耗电能≤0.83kW)。
阶段三:整改期(从现象到根源的闭环优化)
密云数据中心测试中发现,机柜进风温度偏高的表面原因是空调送风不足,深层则是高架地板下电缆桥架阻挡风道。通过调整桥架走向 + 增加风口数量,问题区域温度降低 3℃,同时送风能耗下降 15%。整改需遵循 “现象记录→根因分析→方案实施→复测验证” 流程,避免仅做表面调整(如单纯调低设定温度)。

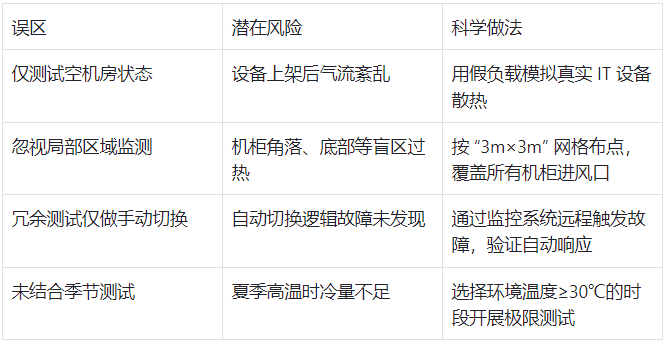

四、常见测试误区与规避策略
五、测试报告的 “实战价值” 体现
空调系统测试报告应成为运维手册的核心依据,需包含:
可视化数据:冷通道温度热力图、各时段能耗曲线、气流短路点标注图;
问题闭环表:如 “某区域垂直温差 4℃→风道设计不合理→增加导流板→复测温差 1.5℃”;
运维建议:明确滤网更换周期(阻力达 50Pa 时)、季节调整策略(冬季提高设定温度至 24℃)等可执行条款。
数据中心空调系统的测试验证,本质是在 “保障 IT 稳定” 与 “控制能耗” 之间找到动态平衡。通过全链路、多场景的深度测试,既能避免因环境异常导致的设备故障,又能为长期能效优化提供准确依据 —— 这正是测试从 “合规要求” 转化为 “运营价值” 的核心路径。
