数据中心假负载测试:从风险防控到系统验证的实战指南
来源:未知 发布时间:2025-09-12 09:10 点击:

数据中心基础设施的稳定性,往往在负载波动的瞬间见分晓。某电商数据中心上线首日因 UPS 切换延迟导致订单系统中断 4 小时,直接损失超 500 万元;某金融机房夏季高温时因制冷不均,12 台服务器同时触发保护停机 —— 追溯根源,均是假负载测试未触及核心风险点所致。真正的假负载测试,是用模拟实战的方式,在 IT 设备上架前暴露系统隐藏的 “短板”,为后续稳定运行筑牢防线。


一、假负载测试的核心目标:突破 “单点达标” 思维

假负载测试的价值,在于跳出 “设备参数合格即系统合格” 的误区,聚焦三个维度的验证:

系统协同性

单一设备达标不代表联动可靠。某项目中,UPS 单独测试正常,但与柴发联合运行时频繁跳闸,经查是柴发输出电压波形畸变率超标(THD=6.8%),导致 UPS 整流器误动作。测试需模拟 “市电 - UPS - 柴发 - 配电 - 制冷” 全链路联动,验证不同设备间的兼容性。

动态适应性

业务运行中负载始终处于波动状态(如服务器启停、流量峰值)。若仅测试 100% 稳态负载,可能遗漏瞬态风险:某云计算中心因未测 “30% 突增至 80% 负载” 场景,上线后配电开关频繁跳闸。测试需包含负载阶跃、突加突卸等动态场景,验证电压恢复时间(≤1 秒)、频率稳定度等指标。

JI限承载度

设计容量不代表实际承载能力。某机房 UPS 标称支持 100% 负载,实测 80% 负载时出现模块不均流,若直接上线可能引发过载宕机。测试需在 110%-120% 设计负载下运行 1-2 小时,探底系统临界崩溃点,同时验证过载保护是否可靠动作。


二、设备选型:按 “测试场景” 匹配工具

不同类型的假负载设备,适用场景存在显著差异,选错设备可能导致测试结果失真:

纯阻性负载箱:基础配电测试专用

功能:验证配电回路载流量、开关分断能力(如 1200A 母线能否稳定承载 1000A 负载);

局限:功率因数固定为 1.0,无法模拟服务器的感性负载特性,不可用于 UPS 效率、柴发带载能力测试。

阻感性负载箱:高等级机房核心工具

核心优势:功率因数 0.8-1.0 可调,准确模拟服务器、交换机的真实负载特性;

必测场景:

UPS 效率曲线(需覆盖 0.8/0.9/1.0 三个功率因数);

柴发带感性负载时的电压调节能力(偏差需≤±5%);

无功补偿装置的动态响应(避免因功率因数过低被电网罚款)。

液冷假负载系统:高密度机房刚需

适配场景:20kW / 柜以上的 GPU 集群、AI 服务器机房;

关键指标:功率密度匹配目标机柜(如 30kW / 柜机房需对应假负载)、流量与冷源偏差≤10%、通过 1.5 倍工作压力的泄漏测试(避免测试期间漏水)。


三、测试流程:以 “风险地图” 为导向设计步骤

僵化套用模板会遗漏关键风险,需根据机房等级(A 级 / B 级)和业务特性动态调整流程:

阶段一:准备期(2-4 周)

方案制定:明确 “可量化的判定标准”,例如 “UPS 切换测试需在 100% 负载下,用示波器测负载端电压波动≤5%,切换时间≤0ms(在线式)”;

现场勘查:

机械检查:用扭矩扳手核验配电柜螺栓力矩(M10 螺栓 25N・m,M12 螺栓 35N・m);

环境验证:四JI法测接地电阻≤1Ω,跨步电压≤70V;

负载布置:按实际机柜功率分布模拟(如高功率区放 15kW 负载,低功率区放 5kW),还原真实热点分布。

阶段二:测试期(聚焦动态与联动)

供配电测试:

负载阶跃:从 50% 突增至 100%,测电压恢复时间≤1 秒;

UPS 并机:100% 负载下各模块电流偏差≤3%(超 5% 可能烧毁模块);

柴发带载:突加 50% 负载时频率跌落≤5%,3 秒内恢复;

制冷测试:

立体测温:冷通道 0.3m/1.2m/2.0m 处及热通道出风口,每 1 分钟记录,要求冷通道 1.2m 处温度 18-24℃,同区域温差≤2℃;

故障响应:模拟单台冷机停机,测 5 分钟内冷通道温升≤3℃;

联合测试:模拟 “市电中断→柴发启动失败→UPS 电池放电→负载切除” 故障链,验证应急流程可行性。

阶段三:整改期(闭环验证)

某项目冷通道出现 38℃热点,初期仅加装风扇治标,后通过 CFD 模拟发现是风道短路,封堵缝隙后温差降至 1.5℃。整改需遵循 “根因定位 - 措施制定 - 复测验证” 闭环,避免表面修复。

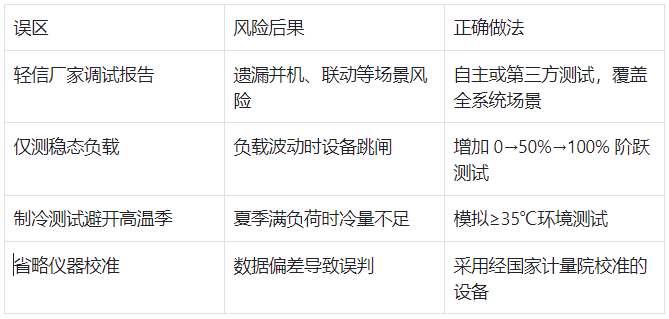

四、常见误区与规避策略


五、测试报告:从 “参数表” 到 “运维手册”

报告应包含:

执行摘要:明确测试范围(如 “4MW 负载下 24 小时连续运行无故障”)、问题数量及整改状态;

可视化数据:UPS 效率曲线、冷通道温度热力图等;

问题闭环:每项问题需记录 “描述 - 根因 - 整改措施 - 复测结果”(如 “某机柜电压偏差 6%→电缆压接不良→重新压接→偏差 1.2%”);

标准依据:引用 GB50174-2017、IEC 62040-3 等具体条款,确保合规性。

假负载测试不是额外成本,而是避免损失的 “前置投资”。通过科学选型、风险导向的流程设计和闭环整改,才能让数据中心在真实业务压力下保持稳定运行 —— 这既是对基础设施的负责,更是对业务连续性的保障。
