有客户问我,Uptime 的认证是不是交钱就能过。
我说不是。而且三张牌里,难的是后两张——设计那张,图纸画得清楚就有戏;建造和运维这两张,得在机器转起来之后才见真章。

一、三张牌分别是什么
TCDD,Tier Certification of Design Documents,设计认证。 看的是设计文件:拓扑图、系统图、设备表、冗余路径。评审关注的是这套设计在纸面上能不能满足对应等级的要求。
TCCF,Tier Certification of Constructed Facility,建造认证。 看的是现场。设备装完之后做故障注入和带载测试,验证实际建出来的东西跟图纸一致。
M&O,运维管理认证。 看的是人和流程:运行记录、变更管理、演练、培训、备件。
三张牌不是一回事,也不是一次拿齐。设计过了,建造照样可能过不了;建造过了,运维阶段掉链子的情况也有。
二、Tier I 到 Tier IV 是几个数字
按年可用性折算,四个等级大致是这个对应关系:
Tier I,99.671%,年度允许停机约 28.8 小时;
Tier II,99.741%,约 22 小时;
Tier III,99.982%,约 1.6 小时;
Tier IV,99.995%,约 0.8 小时。
这组数字不是靠设备数量堆出来的,是架构决定的。Tier IV 的要求是任何一条路径都能单独拿出来维护,故障不波及业务,所以两路电要在物理上分开走。
分不开是个常见问题。图纸上画了两条独立路径,到了现场,两条线进了同一个竖井,或者两台 UPS 摆在同一间屋子。评审看到这个,等级就上不去。

三、设计认证阶段,评审盯的是路径
看拓扑,一路一路往上追:从市电进线到 IT 设备,中间经过哪些设备,单点故障在哪里,故障之后业务靠什么撑住。
看隔离:两路电源的桥架、房间、竖井是不是分开;冷冻水环路是不是独立;控制系统有没有单独供电。
看容量:变压器、UPS、冷机的额定值和实际负载的比例,留了多少余量。
这一阶段退回修改,成本还算可控;等建完了再改路径,就是拆墙。
四、建造认证阶段,考的是现场
不是看铭牌,是做故障注入。拉掉一路市电,看 UPS 转电池、柴发启动、ATS 切换用了多少秒;关一台冷机,看剩下的能不能把负荷接住;停一台水泵,看备用泵起不起得来。
负载要真实。用假负载把机房按设计负荷带起来,再在这个状态下做切换,才有意义。

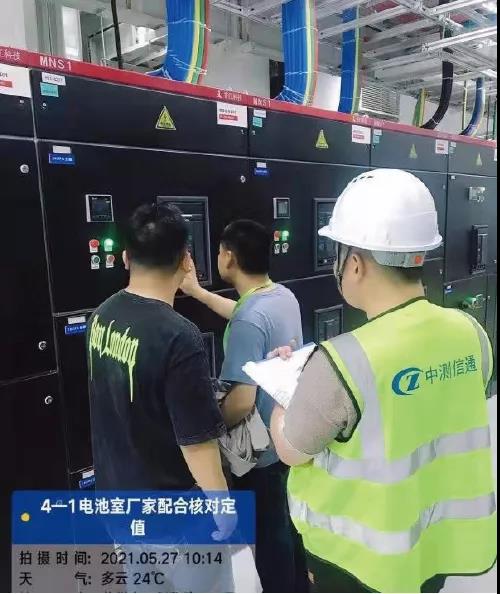

尼日利亚拉各斯 MTN 新数据中心一期,是华为牵头建设的项目,EPC 为安徽建工尼日公司,使用方是当地电力企业。机房四层改造面积约 3750 平方米,机柜 300 个,单柜 10kW,工期 35 天。我们负责柴发、燃油、配电、UPS、制冷、火灾检测、DCIM、综合布线这些系统的测试方案和测试清单,按 Uptime TCCF 的口径执行,确保测试之后现场能顺利通过验收。
工期紧的项目,测试方案要在设备到场之前就定稿。等装完了再讨论测什么,35 天根本不够用。
五、M&O 阶段,掉队的人不少
M&O 要看的是一年以上的运行记录,不是临时补的材料。
演练记录:做了几次,什么场景,谁下的指令,多久恢复。
变更管理:每次改造有没有回写图纸,配置库跟现场对不对得上。
培训:新员工怎么带的,有没有考核。
备件:UPS 功率模块、电池组、过滤网、传感器,库存多少,更换周期多长。
常见的短板不是没做,是做了没留下证据。演练做得很热闹,记录只有一句"演练完成"。

六、时间怎么排
设计认证跟设计同步走,图纸定稿前介入,改起来便宜。
建造认证在竣工前两三个月进场,先把测试方案和清单对一遍,把测点、负载、窗口定下来。
M&O 在投运满一年之后启动,前面这段时间用来攒记录。
三张牌按这个顺序打,中间不会空转。
北京中测信通科技发展有限公司做数据中心 Uptime 认证咨询,从设计认证到建造认证、M&O,都有项目走过。万达成都云数据中心 2017 年通过 Uptime Tier IV 建造认证,是东北亚地区较早拿到这一档的项目。有 Uptime 计划的,可以在设计阶段就找我们把测试口径对一遍
