加入收藏 设为首页 联系我们 欢迎光临本网站!

服务热线 010-63550645

专注于数据中心第三方验证测试服务行为公正、方法科学、结果准确、服务高效

联系我们
服务热线:010-63550645

邮箱:support@zcecs.com

地址:北京市西城区南滨河路27号贵都国际中心A座1111室

PUE做到1.3,为什么还是过不了绿色数据中心评价
来源:未知 发布时间:2026-10-19 10:32 点击: 次

有客户拿着 PUE 报告来问:1.3,不算差了吧,为什么评价分数上不去。

我看了报告,问题不在 1.3 这个数,在这个数是怎么来的,以及除了这个数还有什么。

一、绿色评价不是单项赛

绿色数据中心的评价体系里,电能利用效率只是其中一项。按现行的评价办法,这一项满分 60 分,算法是 80 减去 20 倍 PUE。PUE 1.3 对应 54 分,PUE 2.0 对应 40 分,到 PUE 2.6 这一项就是零分。

剩下的分在别处:节能措施、能源管理制度、水资源利用、资源循环利用、有害物质控制、可再生能源利用、建筑与设施。八个维度加起来才是结果。

所以 PUE 低只是入场券。一个 PUE 1.25 但没有任何能源管理制度、没有水资源计量、没有再生水利用的机房,分数未必比 PUE 1.35 但管理齐全的机房高。


二、测点错了,数字好看也不作数

统计边界要划清楚:从市电进线到 IT 设备。市电进线处取 M1 点,UPS 输出到 IT 设备取 M3 点,中间隔着变压器、UPS、配电的损耗。边界划在哪,PUE 就差在哪。

计量方式也有讲究。监测系统要能按 10 分钟的粒度采集,转成小时均值再算;现场的实测数据要和能耗监测系统的读数做比对,偏差超过 3%,这套计量就不具备评价基础。

统计期同样关键。只取一个凉爽的周末,得出的数字没有意义,要覆盖高温时段,跨季节取样。

三、EEUE 是另一本账

PUE 把数据中心所有能耗都算在 IT 头上。EEUE 换了算法,把 IT 设备用电之外的能耗单独拆出来,更适合做节能改造前后的对比,也更适合对外披露。

阶段性能耗采集是配套动作:建设期采一次,运行期按月采,改造后再采一次。三个时间点的数据放在一起,节能到底节了多少才说得清。


四、三个常见误判

误判一,拿设计值当实测值。 设计文件上写的 1.3,是纸面目标,不是实测结果。

误判二,只测一天。 一天的数只能说明那一天,评价看的是周期。

误判三,只看年均值。 年均值达标,夏季尖峰时段可能超出一截,而尖峰往往决定了要不要扩容。

五、排期怎么排

如果今年有评价或者认证的计划,我建议先做三件事:定统计边界、校准计量、跑一轮实测。这三件事做完,再决定报哪个评价体系——中国建筑学会的绿色数据中心评价、开放数据中心委员会与绿色网格联合开展的数据中心绿色等级评估、CQC 的节能认证,口径和要求各有侧重,报错体系等于白忙。

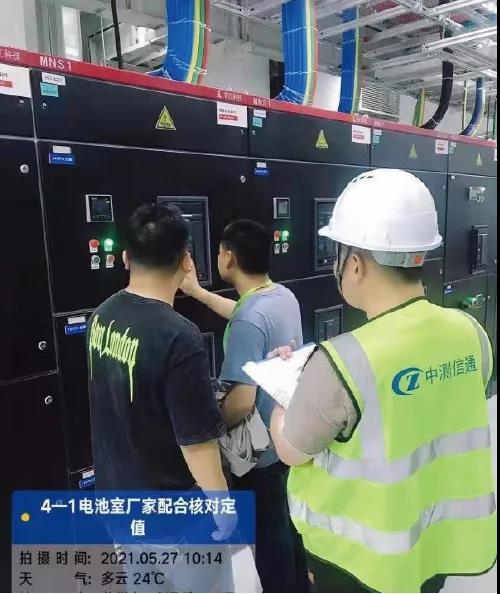

这三件事我们自己就能做。从 2015 年到现在,公司做过 400 多个数据中心的测试项目,PUE 与 EEUE 的实测采集是长项。



tag标签:
北京中测信通科技发展有限公司 版权所有
京ICP备15039513号-1
服务热线:010-63550645 传真:010-63550645 邮 箱:support@zcecs.com

地址:北京市西城区南滨河路27号贵都国际中心A座1111室
