天津某数据中心第三方验证测试案例分享
来源:未知 发布时间:2025-03-20 09:57 点击:

天津新建数据中心,建筑面积约 6000 平米,钢筋混凝土框架结构,主体建筑为地上 6 层、地下 1 层,地下室层高为 4.4m,首层层高为 3.9m,二至六层层高为 3.6m,每层建筑面积 2400 平米,地上建筑防火等级为二级,地下一层防火等级为一级。

屋面防水等级为Ⅱ级,数据中心设在四层及五层 . 该数据中心将成为天津某公司核心机房,需满足天津某公司未来 10 年的业务发展需要。

此次分享在进行检测验证过程中碰到的问题以及解决方法。


一、建筑问题

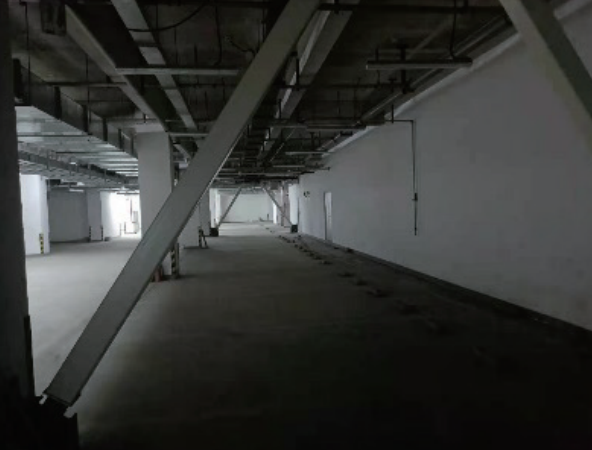

天津某数据中心建筑承重负荷不满足数据中心承重。

解决方案:

在施工时加入多条承重支架

来增加整栋建筑的承重。



二、设计问题

1.天津某数据中心应急供电为 3 台箱式常用功率为 1800kw,400V 低压柴油发电机组,放置在室外,因地理条件限制,柴油发电机组与居民小区相距 50M,柴油发电机组运行时噪声会严重影响居民小区的正常生活。

解决方案:

将柴发区建设隔音罩来降低噪声,隔音前15M 处噪声 85db,隔音后15M 处噪声 69db,减少了对居民的影响。

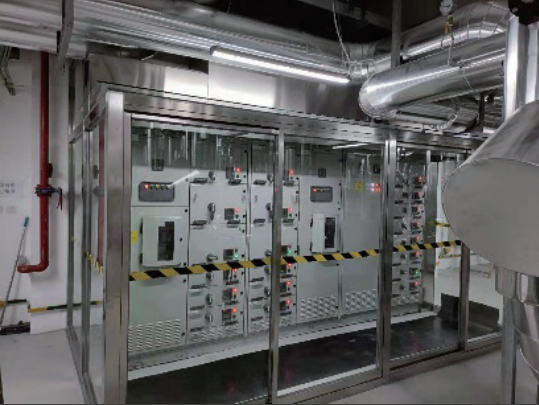

2.动力配电柜位与冷冻站内,并未进行单独隔离,配电柜上方还留有水管(上方无阀门),仍具有安全隐患。

解决方案:

使用玻璃隔断将动力配电柜进行物理隔离,并在柜体上方布置漏水绳来进一步保证动力配电柜的安全运行。

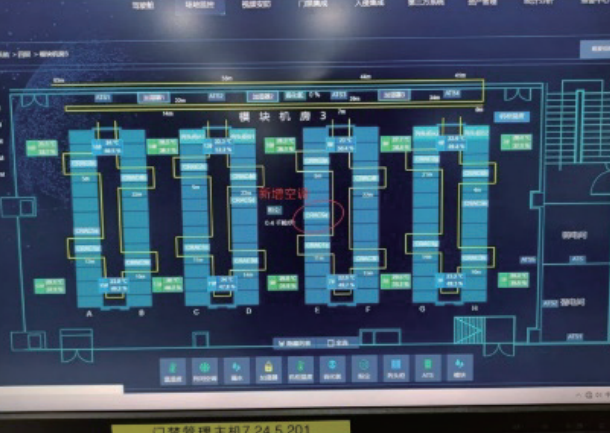

3.机房制冷量不足单台空调制冷量为 20.6kw,单独冷通道热负荷为 22*3=66kw,空调布置方案为N+1布置( 主3备1),正常情况下空调制冷量为 20.6*3=61.8kw,不满足单独冷通道热负荷 66kw,故机房温度难以控制。

解决方案:

在通道内减少一台机柜并增加了一台制冷量为 22.5kw 的水冷精密空调,此时通道热负荷为21*3=63kw,通道冷负荷为20.6*3+22.5kw=84.3kw,可以满足机房制冷量。(不满足制冷量的机房每一个冷通道都增加一台)


4.进入秋冬季时 BA 系统联合模式为一个设定点时(判断室外湿球温度是否符合条件),当室外湿球温度处于临界值时会由于温度波动导致模式频繁切换(冷机与预冷模式),导致冷机频繁启停。

解决方案:

将预冷模式判断设置为2个条件,一是符合进入联合模式的设定值判断,二是退出联合模式进入制冷模式的设定值判断,将 2个设定值设置为一个区间来避免微小的波动。

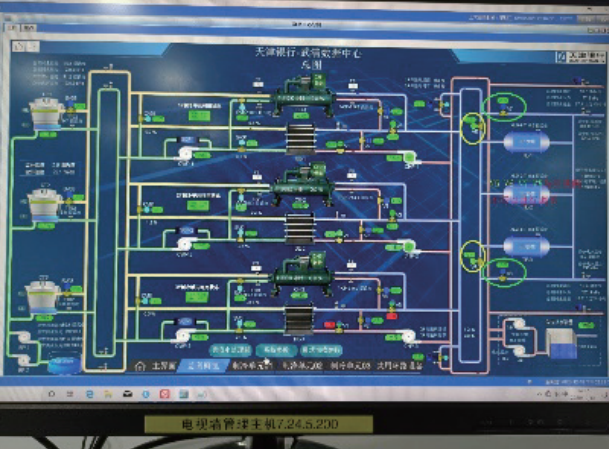

5.冷冻测旁通阀是开关阀门无法进行调节,就造成冷机去蓄冷罐与末端冷负荷不可控,现在只能手动调节负荷分配,只能将蓄冷罐串联至制冷系统中,当蓄冷罐放冷后温度较高恢复制冷时,需打开旁通阀来优先保证未端供冷(这个过程不能通过开度来控制)。

解决方案:

以与蓄冷罐串联运行,当蓄冷罐热量较高时关闭
